目前上海疫情处于高位运行状态,防控形势极其严峻,与病毒赛跑及时切断病毒传播链的工作刻不容缓。4月4日下午,松江供电公司接到区疫情防控指挥部的通知,计划在新桥地区改建或新建疫情防控临时隔离点。
供电公司接到通知后,立即联系申新电气,要求组织值守负责人和技术人员赶赴现场与供电公司相关值守领导及运检、营销、项管部的人员汇合,共同商定具体施工方案。

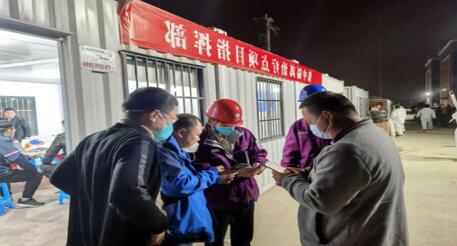

4月4日傍晚接到指令后,公司值守总负责人叶炳生和技术人员沈雄立即赶赴现场与供电公司人员碰头,进行现场踏勘协商具体施工方案。据现场核算,隔离点用电占比最大的是空调、电热水器及配套照明设备。其中,新桥集中隔离点将在厂房原有300千伏安用电容量的基础上,再增加2300千伏安。需新增2台箱式变压器,1台杆上变压器以及1.8公里高低压电缆。经现场协商,松江供电公司决定由申新电气负责此项目的变电、10KV线路、10KV电缆及0.4KV电缆的施工。

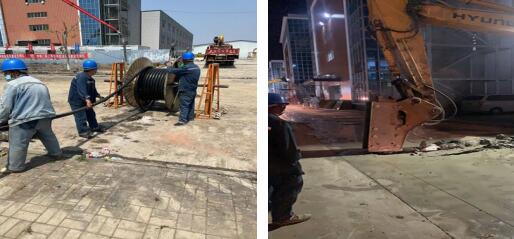

申强路现场施工方案及施工任务确认后,公司值守总负责人叶炳生立即组织人员准备物资,连夜进入施工现场。核酸检测符合要求施工人员经抗原检测合格后,对施工车辆及工器具进行病毒消杀之后立即赶赴现场进行箱变基础的制作、架空线路混凝土杆的开挖和立杆、直埋电缆保护管的开挖和敷设的工作。

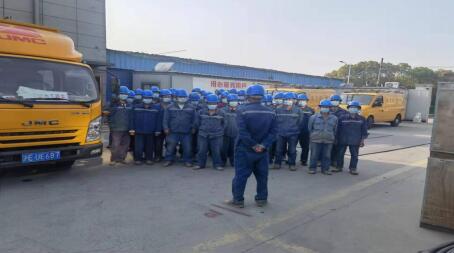

4月5日一早,其他符合相关上岗要求和防疫要求的值守施工人员也集结完成,出发奔赴方舱施工现场第一线。此时申新电气参与申强路的施工人员已近50人。

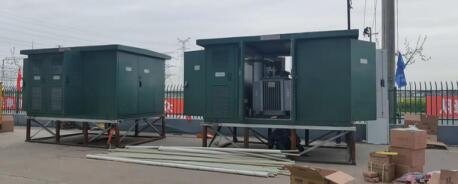

4月5日到达施工现场后,现场作业人员昼夜不停地开展接电施工。4月6日上午箱变安装完成,高压电缆及架空线路施工完毕,下午18点,所有电缆保护管敷设完毕,立即进行0.4KV电缆敷设,至4月7日凌晨4点,所有低压电缆敷设完毕。现场负责人立即组织人员进行低压电缆的接头,经过持续2天的努力,施工任务与4月7日下午2点30分顺利结束。经松江供电公司技术人员和领导抵达现场验收合格后,于当日下午3点30分合闸送电。


4月6日下午2点松江供电公司书记及主任等领导赶赴现场察看,了解施工进度,对申新公司此次项目进度非常满意,高度表扬了参与施工的人员。
即使此次疫情影响涉及面极广,作为电力作业人员仍然奋战一线,披星戴月与疫情抢时间,4月7日下午申新电气参建松江区新桥集中隔离点项目全面完工。
上海申新电气有限公司
2022年4月
