与疫情抢时间
同时间拼效率
4月8日至15日
8天完成5处方舱医院、隔离点建设
累计改造改建面积3.8万平方米
床位3579张
后续一周
近1000名建设者
仍将继续奋战在5处方舱医院、隔离点建设一线
布设2228张床位、1417个箱体
改造改建面积达12.2万平方米
自疫情发生以来
二十四局上海公司闻令而动,争分夺秒
用汗水和担当建成“生命方舟”
为打赢疫情防控之战
贡献二十四局力量
1
4月8日22时-4月9日24时
26个小时
静安区闸北第八中学隔离点
改造改建面积3600平方米
可用床位543张

2
4月8日23时-4月11日20时
3天2夜
静安区朝阳中学
改造改建面积1.3万平方米
可用床位500张

3
4月9日8时-4月15日18时
7天6夜
松江区松蒸公路2988号方舱医院一期
建设面积1.5万平方米
可用床位1660张

4
4月11日6时-4月15日17时
5天4夜
静安区彭顺中学隔离点
改造改建面积4740平方米
建成44个箱体

5
4月10日19时-4月12日2时
31个小时
增援静安区北方商务大厦方舱医院
改造改建面积8000平方米
可用床位832张

召之能战 战之能胜
当前,疫情形势依然严峻复杂,正处于最吃劲的关键时刻。在完成上述5处方舱医院、隔离点建设的同时,中铁二十四局上海公司援建员工顾不上休息,又投入到新的援建任务中。他们将继续听从号召、主动作为,积极做好各项援建工作。党员领导干部继续身先士卒、勇挑重担,冲锋在“第一线”,战斗在“最前沿”;参建员工继续争分夺秒、昼夜奋战,在优化设计、方案比选、物资采购、交通运输、现场防疫、后勤保障等方面发扬不怕吃苦、连续作战的优良作风,优质高效交付项目,筑起抗击疫情的牢固堡垒,为全面打赢疫情防控攻坚战再立新功。1松蒸公路2988号方舱医院2期

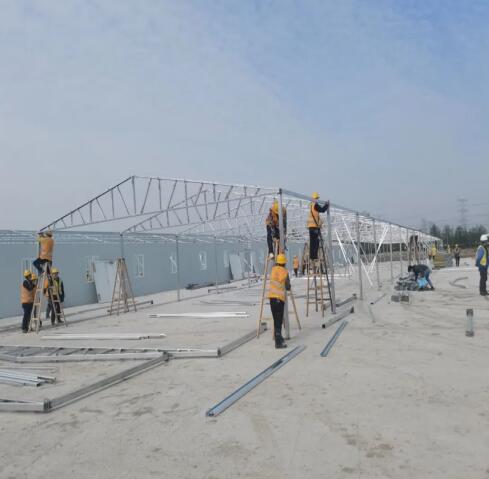

4月15日晚上,松江区松蒸公路2988号方舱医院2期开始建设。截至目前,已经完成8个护理单元骨架安装工作,其中1个护理单元水电及床位布设完成。预计17日晚,完成全部主体框架建设;18日完成附属施工及细部收场工作。该方舱医院2期工程占地面积10000平方米,将布设1206张床位。
2宝山区天馨学校隔离点
4月15日下午,天馨学校隔离点建设开始。该隔离点将铺设床位600张,改造改建面积近1.2万平方米。目前,隔离区房间改造、水电改造、球场改造完成工程量80%,300米全室外围挡部完成。

3静安区宝山路七天酒店隔离点

4月14日晚,接到通知,上海公司线路分公司项目团队立即进驻上海市静安区宝山路七天酒店隔离点。目前,完成隔离点所有病房分隔水电布置,改造完成95个房间、426张床位布置、面积1720平方米,完成污水处理系统建设。
4句容市福地健康驿站隔离点

为预防疫情扩散,江苏省镇江市句容市政府紧急启动应急隔离健康驿站项目。健康驿站总用地面积近10万平方米,需建设箱体1393个,工期10天。
4月11日,上海公司南沿江项目积极响应政府号召,主动请缨援建健康驿站。目前,累计进场667名建设者,投入挖机28台、装载机4台、压路机8台、推土机8台、运输车35辆,完成场地清表、500米道路建设、15000平方米板房基础,安装完成240个板房。
5静安区社区卫生服务中心隔离点
4月16日,继完成闸北第八中学、彭顺中学隔离点建设后,援建团队顺利进驻上海市静安区社区卫生服务中心隔离点,迅速完成勘察现场、规划施工任务、安排工期的工作。该隔离点计划建设34个箱体。
众志成城,岁月静好终可期
中铁二十四局将继续践行央企担当
以行动践行初心,以战绩诠释使命
助力打赢疫情防控之战!
静安区企业合同信用促进会供稿
