3月29日,由上海隧道公司承建的世博临时集中隔离点应急生活区全部组装完成,即将交付使用!
为援建一线防疫隔离点,隧道人快速集结、迅速响应,夜以继日积极投身“战疫”一线,为上海疫情防控展现“隧道速度”。
6个昼夜、120小时,争分夺秒,隧道人与时间赛跑,累计完成建设:230间房、施工建筑面积8000平方米,安装空调、淋浴器、开水箱等电气380余台,施工7200余米管材、1500余米电缆。
该项目建成将为在世博临时集中隔离点战“疫”一线医护工作人员提供临时休息服务,每栋生活楼都配备有淋浴间、布草间、配餐间及配电间,给予医务工作人员衣、食、住全面保障。

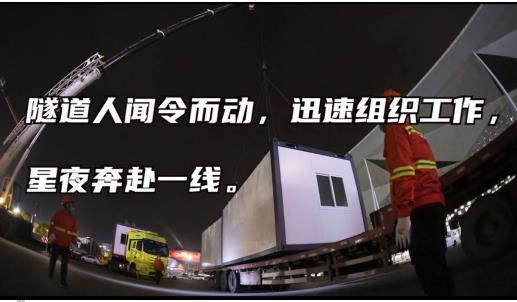

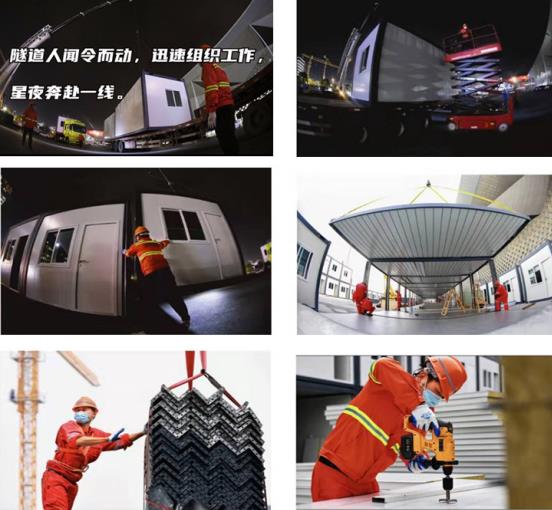

集结,逆行出征
●3月24日,11:30
上海隧道接到建设世博临时集中隔离点应急生活区的紧急任务,工期必须保证十天内完成。隧道股份副总裁、公司党委书记、董事长李波,公司副总经理刘喜东接到紧急任务消息后第一时间召开紧急部署会。
●3月24日,15:30
接到任务两小时内,建设团队骨干人员到达建设点组织前期工作,三小时内作业机械及工人已在现场就位。
●3月24日,20:30
李波与刘喜东抵达施工现场靠前指挥,精心部署施组方案,成立专项工作小组,从构件分公司抽调党员、青年骨干,组建“众志成城 全力‘沪’防”党员突击队、“登锋履刃、勇当尖兵”青年突击队。
●3月24日,21:00
现场实行“两班倒”24小时作业,多道工序交叉进行,以保证施工高效有序稳步推进。当晚,10间集装箱房与半成品备料及首批安装队伍进场就位。
与时间赛跑,展现“隧道速度”
●3月25日,01:00
25日凌晨一点,现场指挥部灯火通明,现场、技术、物资等业务负责人召开每日例会,汇报当日工作进展情况及协商讨论下一步工作安排,以最优方案为抢建隔离点应急生活区保驾护航。
●3月25日,8:00
为保障现场一线人员的生命安全以及项目进度的高效推进,公司设立多名防疫工作管理人员。数百名工人需经过测温、登记、核酸检测等一系列防疫流程后,方可投入紧张忙碌的工作中。
●3月25日,15:00
平面布局定位、确认施工顺序、放样施工……一项项工作紧锣密鼓开展中,3台吊机等机械设备不间断作业,工人们头戴安全帽、身穿雨衣雨靴完成了440米的基础施工及78间集装箱的组装。
●3月26日
在现场建设团队“抢晴天、战雨天”夜以继日、全力以赴之下,应急生活区域的基础施工全部完工,空调热水器采购及安装完成40套,同时水电开始接入调试施工,5号楼率先满足交付条件。
●3月27日
全体一线人员攻坚克难、全力以赴,经过近六十个小时的接连奋战,工作任务一项一项被扫清。230套箱体全部就位,190套箱体完成吊装。
●3月28日
3号楼、6号楼完成卫浴、空调等配套安装,已满足交付条件。1号楼、2号楼、4号楼开始配套安装。截至当天,建设团队累计完成空调设施安装111套、热水器安装66套。
超额交付,不负使命暖人心
●3月29日
全体一线人员攻坚克难、全力以赴,经过连续六个昼夜奋战,工作任务一项一项被扫清,230间集装箱全部完成组装,六栋楼主体结构全部完成并通水电,即将实现交付。隧道人超出交付要求额外地在每栋楼布置了绿植,在每个房间放置了鲜花,为每位入住人员送上一张温情卡,让所有防疫医护人员住得舒心、暖心。

“放心,我来协调!”
“我眯一会,过一小时记得叫醒我!”
“我会带领青年突击队员圆满完成建设任务!”
“200多人的一日三餐必须保障!”
这场与时间赛跑的攻坚硬仗,隧道人用体力、智慧持续输出,也用行动诠释对城市的守护。
的确,上海现在真的很艰难,但我们相信,一座城市的精神,最终会体现在每一位城市市民身上。
现在,我们就是上海最后的“底牌”,我们是什么,上海就是什么,我们不认输,上海就一定赢!
